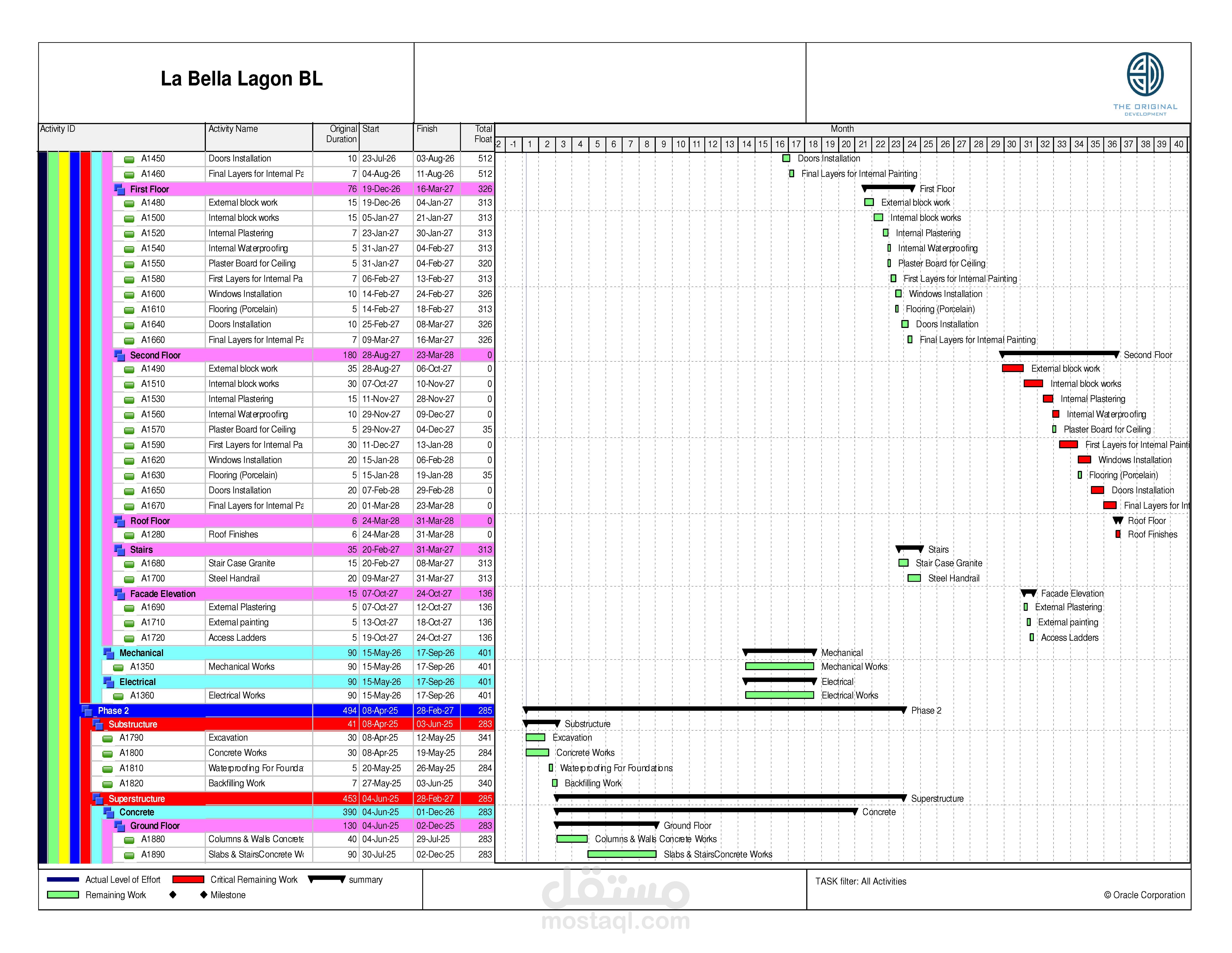

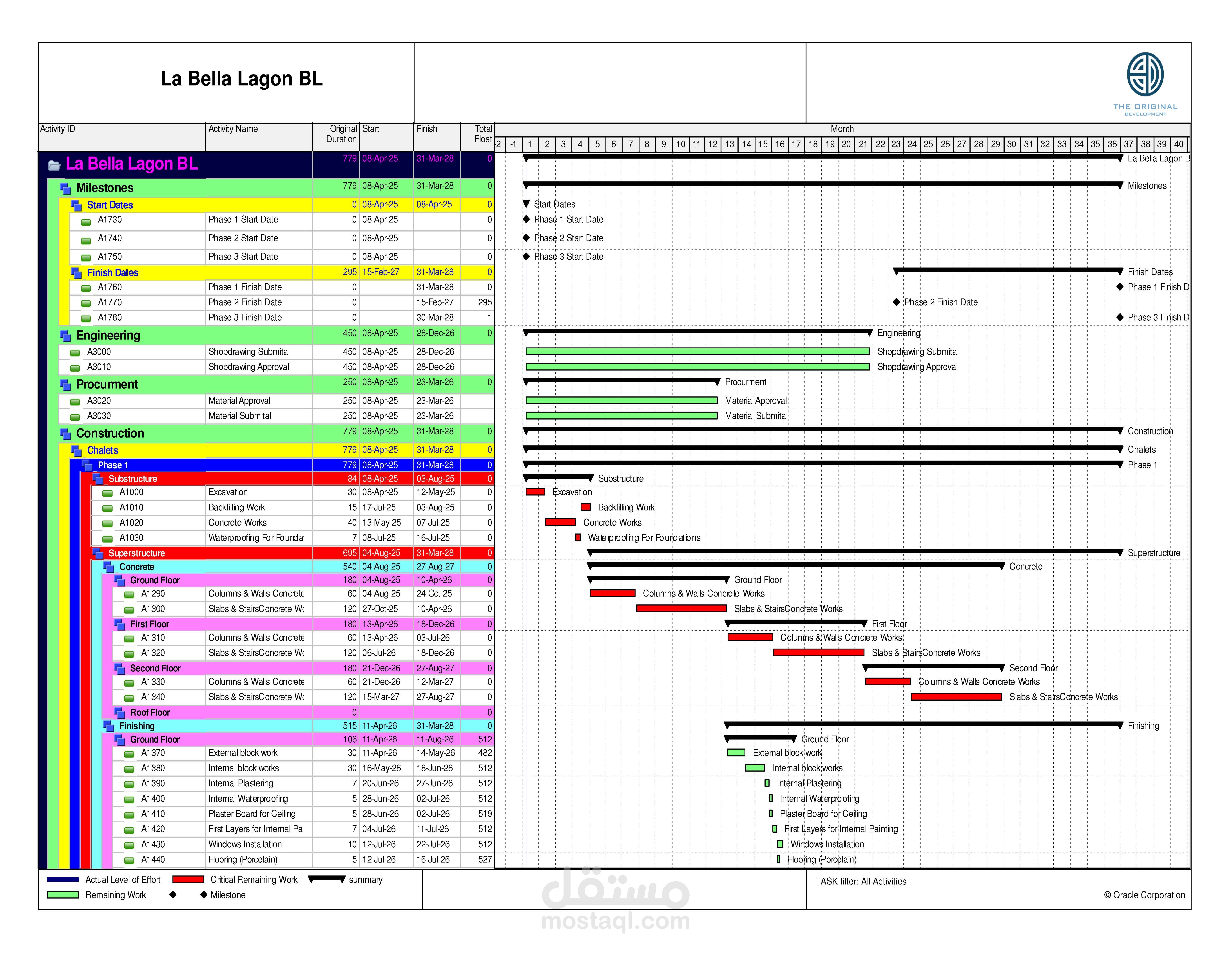

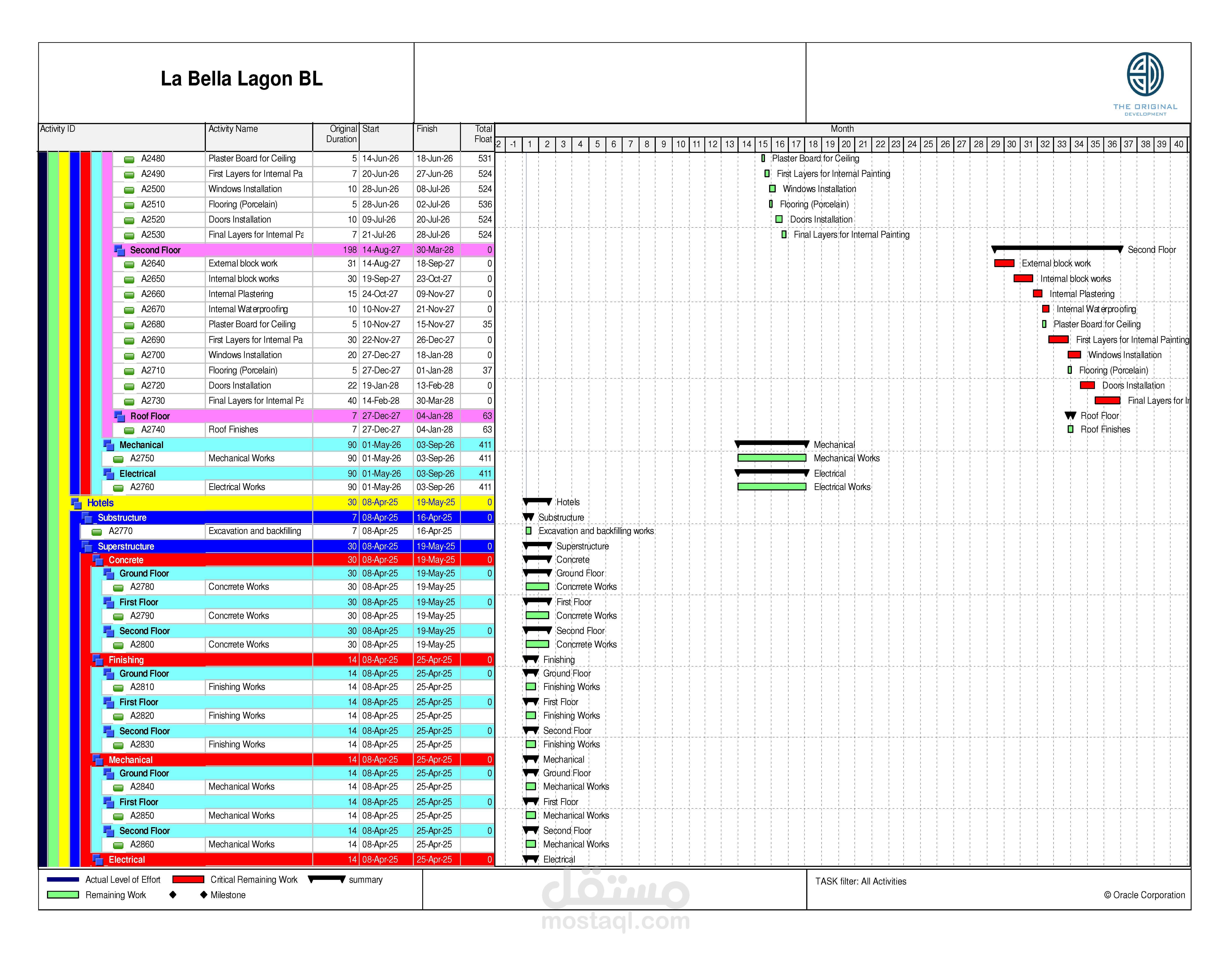

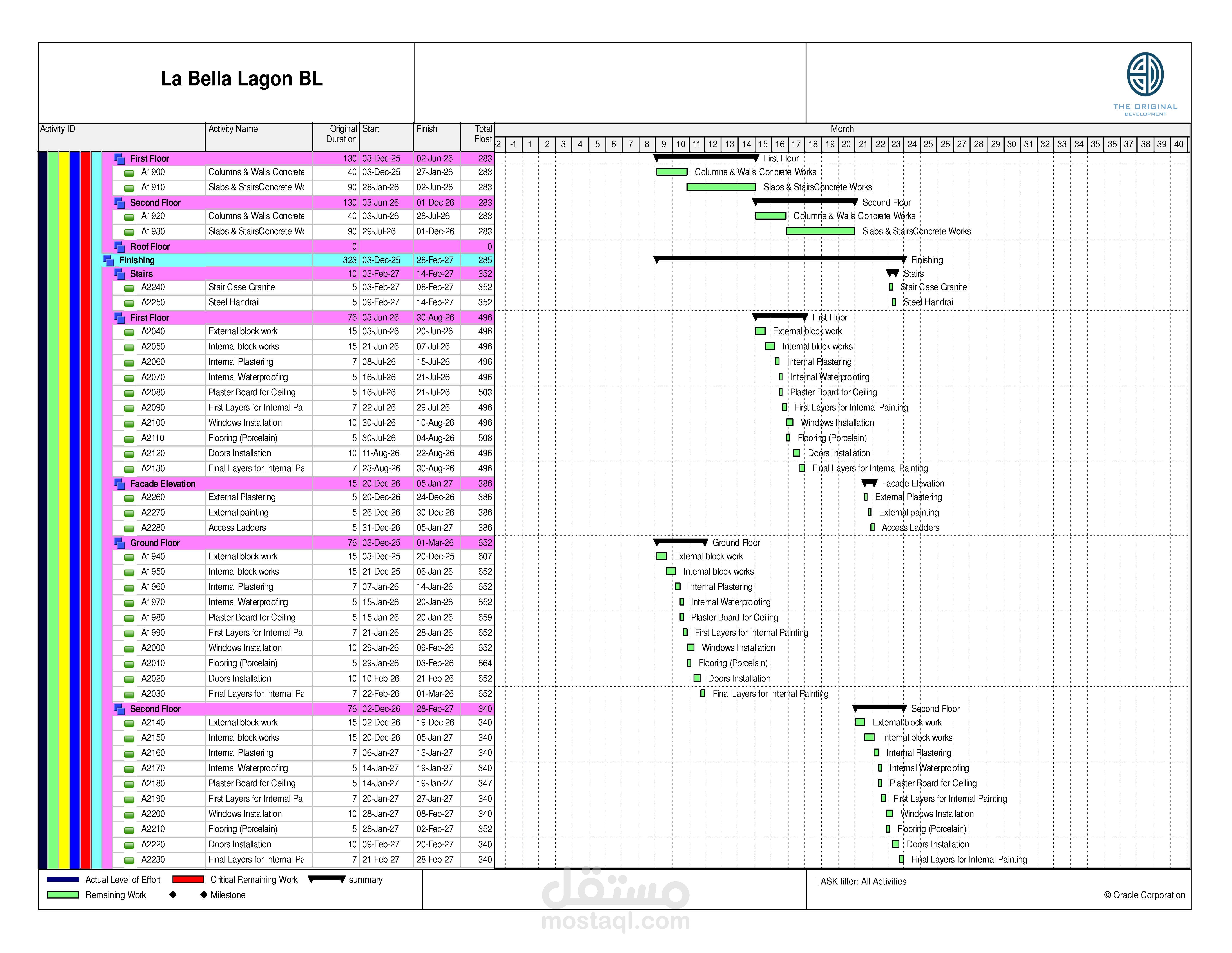

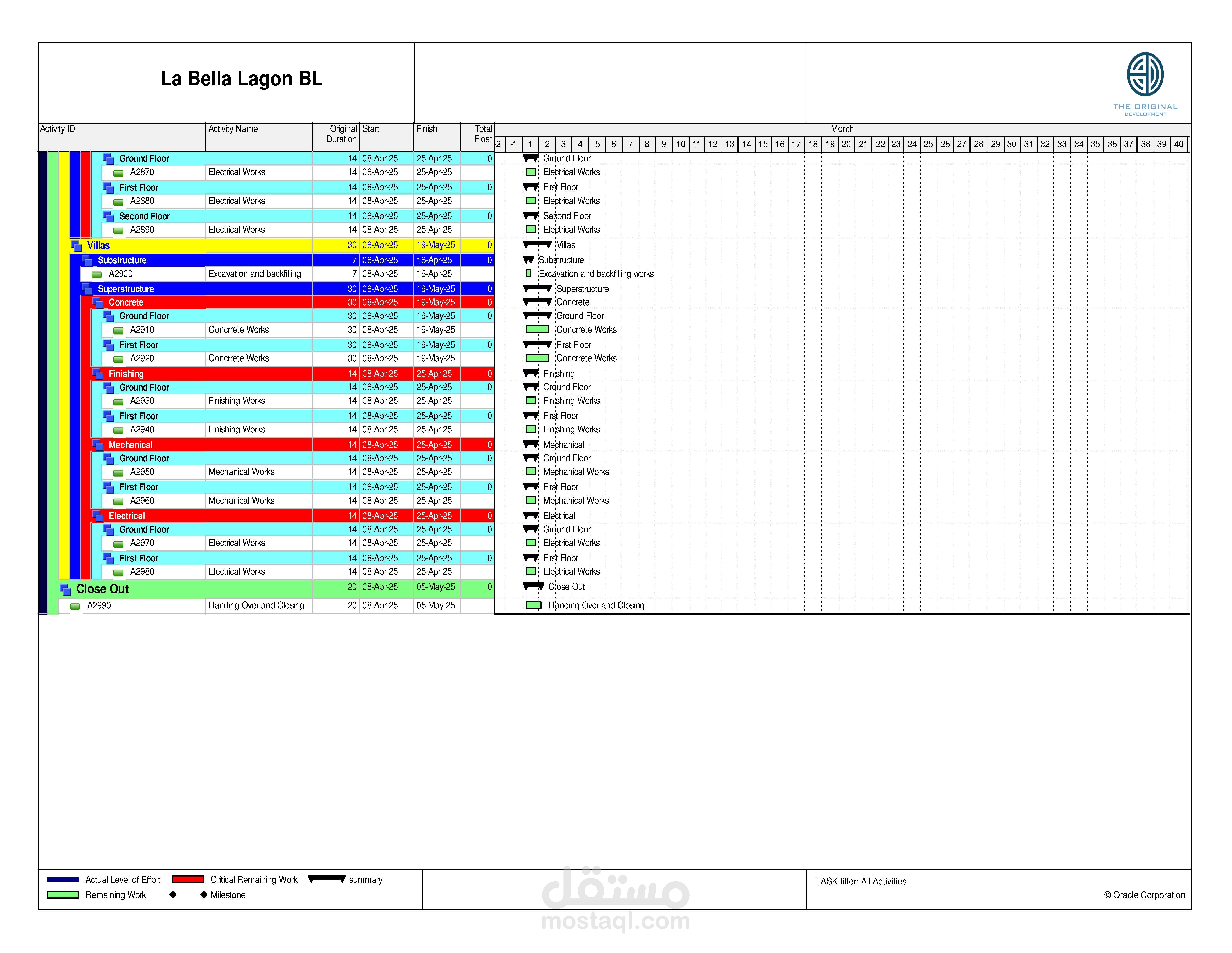

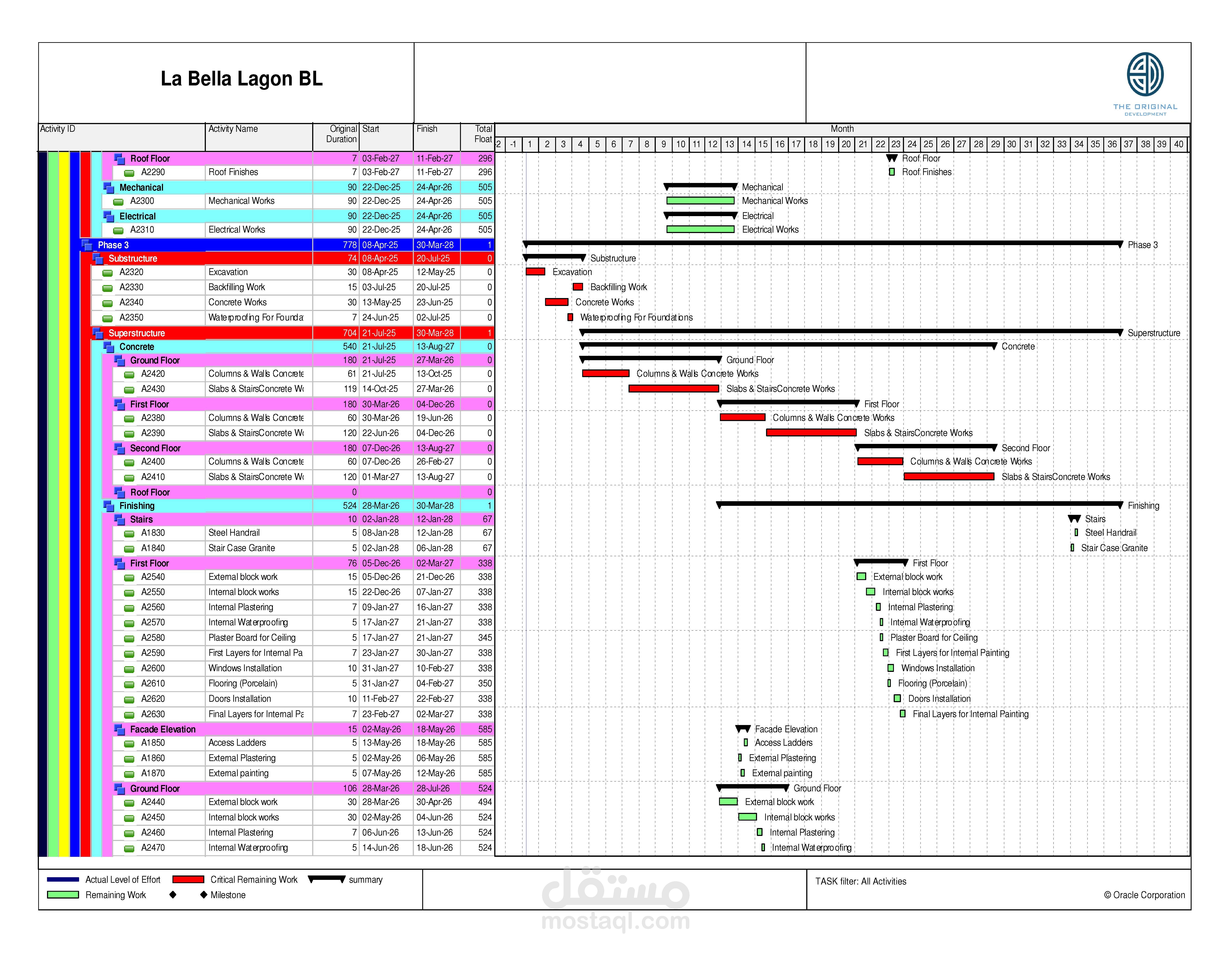

برنامج زمني لمشروع قرية سياحية تقع قرية لابيلا لاجون في مرسى مطروح يمتد المشروع على مساحة 57.5 فدان، مع تخصيص 20% للبناء و80% للمساحات الخضراء وحمامات السباحة والخدمات. جميع الوحدات تتمتع بإطلالة مباشرة على البحر، ما يخلق بيئة معيشية هادئة ومميزة
الموقع: على بعد 2 كم من بورتو مطروح، 5 ساعات من القاهرة.
